  • Grands chantiers en cours et à venir

    Le centre Ben­ja­min Frank­lin entame sa transformation

    Nou­vel esca­lier de secours

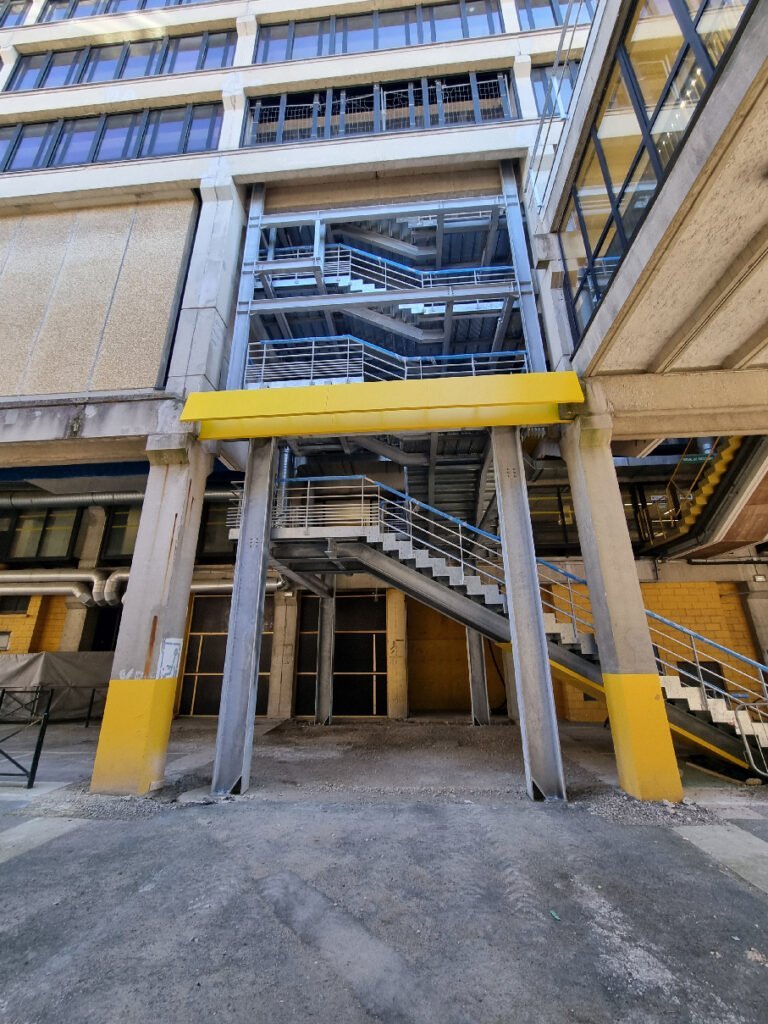

    Aprés une période de tra­vaux pré­pa­ra­toires entre juillet et décembre 2025, un nou­vel esca­lier de secours de plus de 25 tonnes d’acier a été mis en oeuvre sur le plus haut bâti­ment du site (7 étages) entre jan­vier et mai 2026.

    Il per­met­tra une uti­li­sa­tion opti­male et en toute sécu­ri­té de tous les étages.

    À l’issue des tra­vaux et du pas­sage de la com­mis­sion de sécu­ri­té en sep­tembre 2026 ce sont plus de 2400 étu­diants qui pour­ront ain­si être accueillis simul­ta­né­ment dans le bâtiment.

    Inves­tis­se­ment total pré­vi­sion­nel
    1,05 M€ TTC

    Finan­ce­ments
    UTC

    Sur­face de tra­vaux concer­née
    70 m²

    Période des tra­vaux
    Entre juillet 2025 et mai 2026

    Trans­for­ma­tion de la Biblio­thèque Uni­ver­si­taire : vers un Lear­ning Cen­ter de nou­velle génération

    La trans­for­ma­tion com­plète de la Biblio­thèque Uni­ver­si­taire du centre Ben­ja­min Frank­lin (BUTC) marque une étape majeure dans la moder­ni­sa­tion des infra­struc­tures de l’UTC.

    Conçue comme un Lear­ning Cen­ter de nou­velle géné­ra­tion, la future BUTC pro­po­se­ra des espaces d’apprentissage repen­sés et modu­lables : zones de tra­vail indi­vi­duel ou col­lec­tif, salles mul­ti-usages, espaces de visio­con­fé­rence et un Forei­gn Lan­guage Lear­ning Cen­ter (FLLC) dédié à l’apprentissage des langues et à l’ouverture inter­na­tio­nale.

    Véri­table gui­chet unique de ser­vices, elle ras­sem­ble­ra en un même lieu l’ensemble des dis­po­si­tifs d’accompagnement : appui péda­go­gique et numé­rique, orien­ta­tion, mobi­li­té inter­na­tio­nale, stages, bourses et loge­ment.

    La nou­velle biblio­thèque sera éga­le­ment un lieu de vie inter­cul­tu­relle et de convi­via­li­té, favo­ri­sant les échanges entre étu­diants, ensei­gnants et per­son­nels.

    Au-delà de son rôle fonc­tion­nel, le pro­jet vise une mise aux normes com­plète du bâti­ment et une amé­lio­ra­tion signi­fi­ca­tive des per­for­mances ther­miques, acous­tiques et envi­ron­ne­men­tales, dans une logique de confort, de sobrié­té et de durabilité.

    Inves­tis­se­ment total pré­vi­sion­nel
    5,45 M€ TTC

    Finan­ce­ment pré­vi­sion­nel
    État (2,15 M€ TTC), Région (2,15 M€ TTC), SUNRISE (150 k€ TTC), UTC (1 M€ TTC)

    Sur­face concer­née
    1800 m²

    Période des tra­vaux
    De juillet 2026 à sep­tembre 2028
